国网绵阳供电公司:迎战高温 全力做好电力保障

2026-07-08 09:25:13来源:四川在线-绵阳频道编辑:王国平

四川在线消息(王康力 绵阳频道 付江)7月6日,绵阳发布高温橙色预警,电网负荷攀升,国网绵阳供电公司积极迎战高温“烤”验,多措并举做好度夏电力保障。

当天14时许,在经开区群文西街10千伏三环线三元村支线2-27号杆作业现场,地表温度高达43摄氏度。绵阳公司15名工作人员冒酷暑开展带电断接引流线和变压器更换工作。

此次任务将原有的315千伏安变压器升级为500千伏安,并采用不停电方式断接引流线,既避免了主线停电,将周边居民影响降至最低,又有效提升了三元社区的供电可靠性。

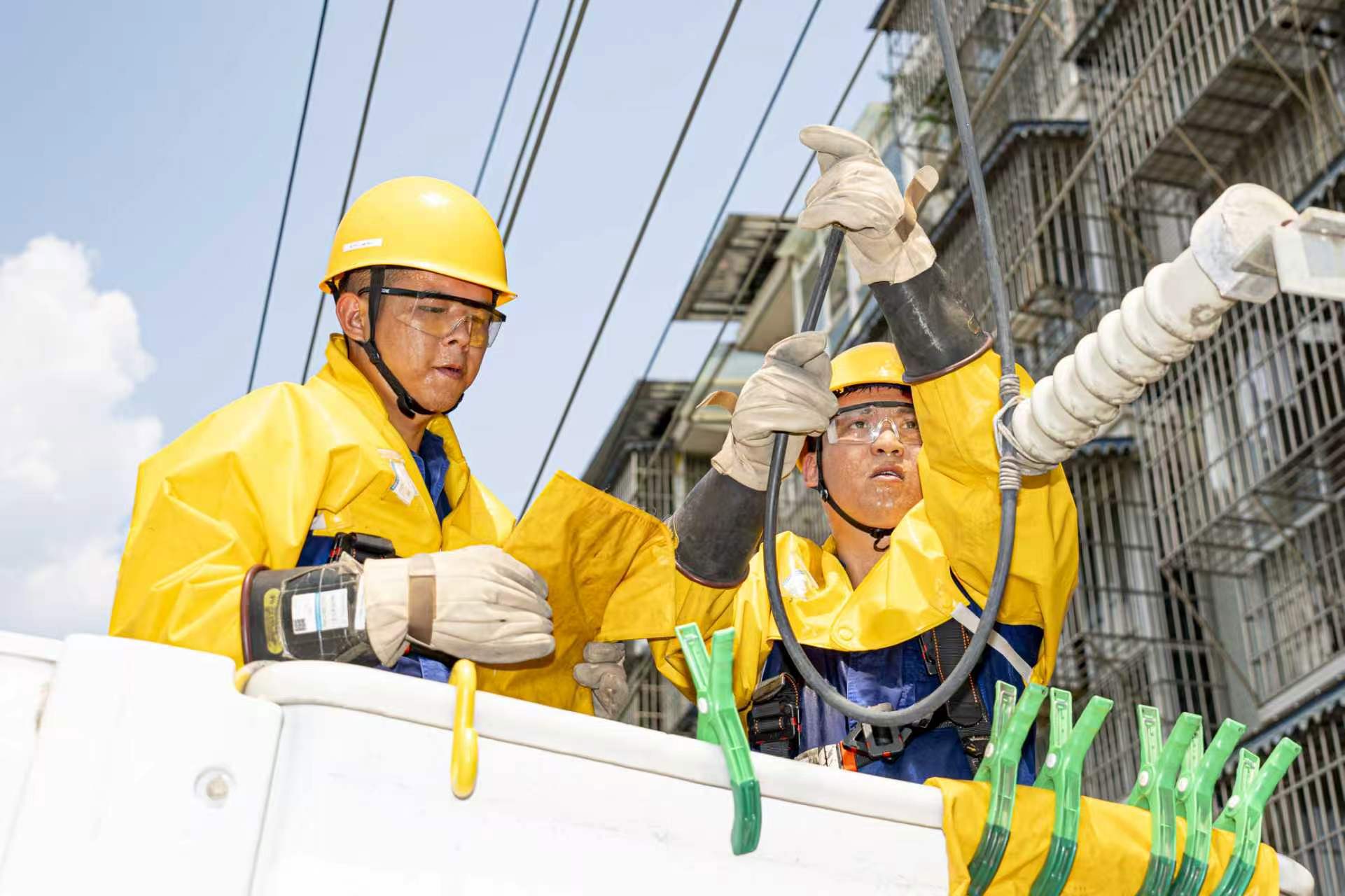

现场,高空作业人员杨琪、朱熠曦穿戴好近5公斤重的绝缘装备,登上绝缘斗臂车缓缓升空,顺利断开跌落开关引线。回到地面时,蓝色工装已被汗水浸透。他们顾不上擦拭满脸的汗珠,灌下两瓶藿香正气水,稍作休整后继续投入工作。

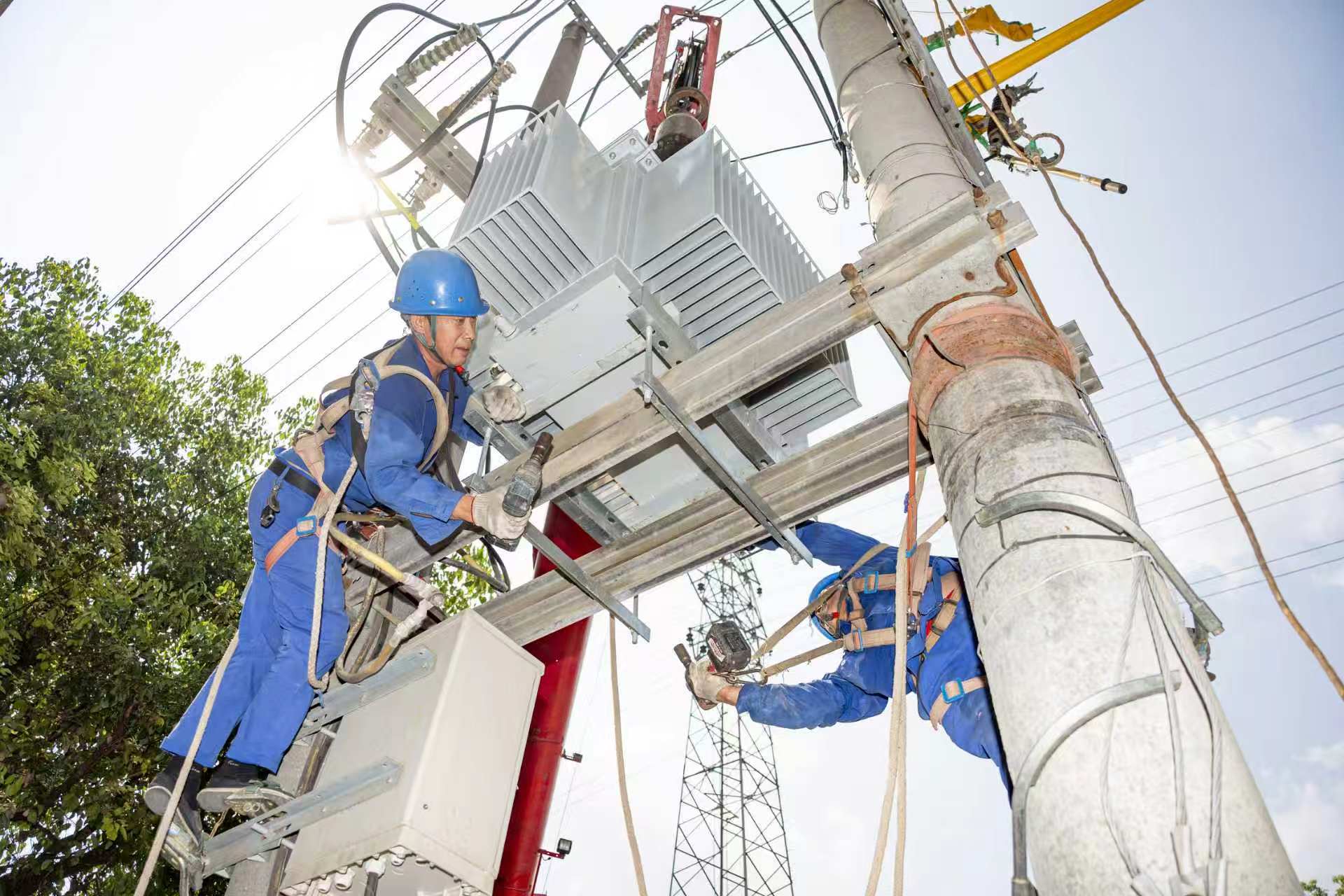

15时许,在吊车配合下,工作人员有条不紊地拆除旧变压器,将崭新的500千伏安变压器精准安装到位。直至17时许,整个作业顺利完成。

“目前气温很高,我们尽量避开在最热的时候工作,还配备了充足的饮用水和防暑降温药品,保障人员安全。”现场工作负责人苟承志说。据悉,自6月中旬以来,绵阳公司开展不停电作业445次,减少停电2.03万时·户。

在保障配网供电的同时,绵阳主网建设也在提速。同一天,位于江油市的河西220千伏变电站主变扩建工程正式带电试运行。该站总容量由36万千伏安跃升至60万千伏安,成为绵阳容量最大的220千伏变电站。建设期间,绵阳公司周密部署、高效推进,在确保周边企业正常生产的同时,推进站内改造施工,最终实现工程提前60天带电试运行,优化了区域电网网架结构,为迎峰度夏增添了新动能。

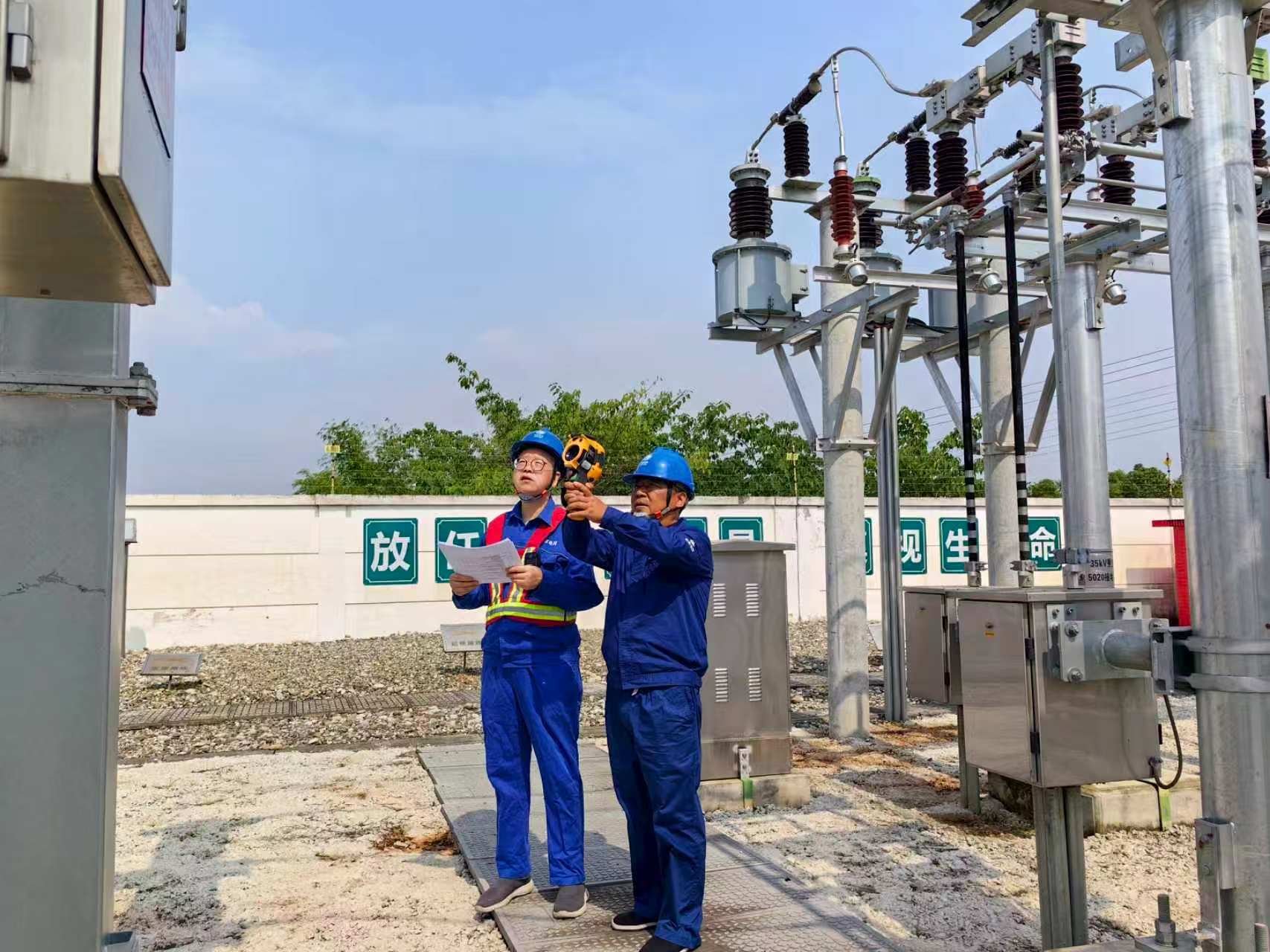

一手抓电网“硬实力”,一手抓运维“精细度”。在安州区,工作人员对35千伏宝林变电站开展特巡特护,使用红外测温仪对主变、开关柜等核心设备逐台检测,细致排查隐患,实现早发现、早处置。通过建立“月度普查、夜间巡查、日常巡检”运维模式,绵阳公司开展拉网式全覆盖设备巡查,重点加大夜间巡检频次,精准识别隐患,确保电网平稳度夏。

面对持续高温天气,绵阳公司科学优化电网运行方式,做好应急抢险准备,大力推行“能带不停”不停电作业模式,提高供电可靠性,确保电网安全稳定运行,全力保障市民用上放心电、清凉电。
